十堰广电讯(全媒体记者 耿吉国 通讯员 高关勇 杜泽源)1月11日,记者从国网十堰供电公司了解到,十堰一批新能源电动车充电站正式投运。

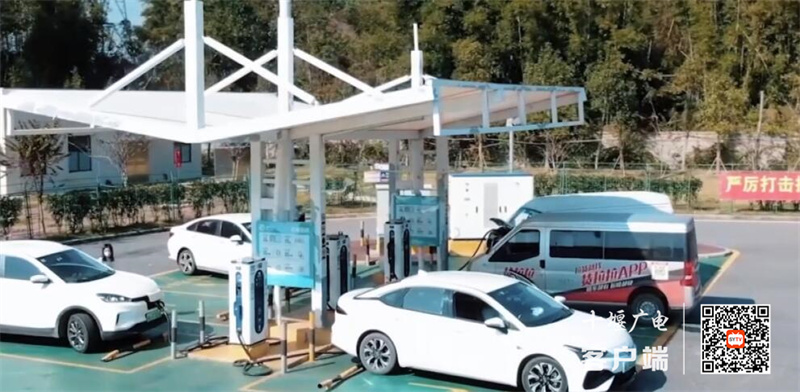

11日上午,在汉成国宾府小区,网约车司机明榕正在用刚刚投运的充电站,为自己的网约车充电。“充电站建在家门口,回家吃饭的时间就充好电了,非常方便。”明榕说。

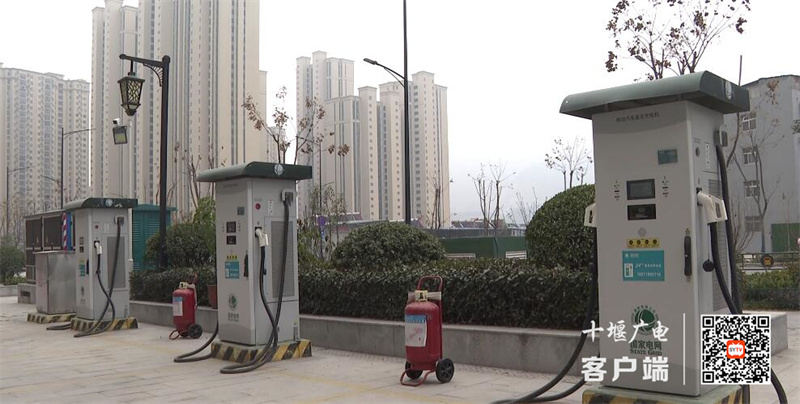

汉成国宾府小区共住有居民4000多户,国网十堰电动汽车公司在该小区共建设了3座充电站,目前已投运两座充电站16把充电枪,另一座充电站预计今年3月份建成投运。

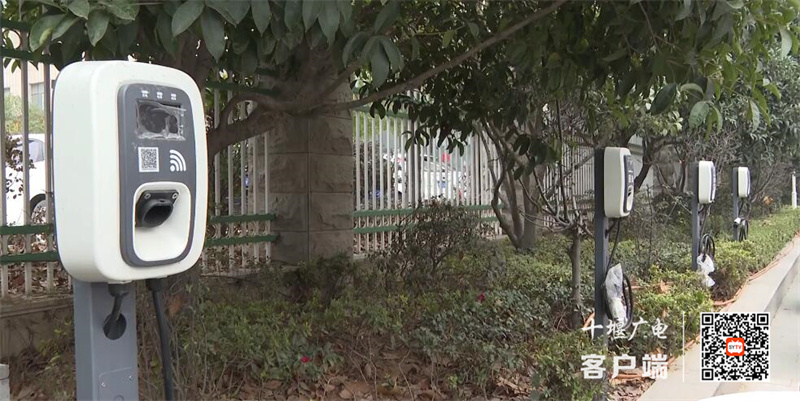

在和昌花园小区,充电站也已经建成投运。据和昌花园物业公司经理何新介绍,小区新建了7台充电桩,可以同时满足7台车的充电需求。

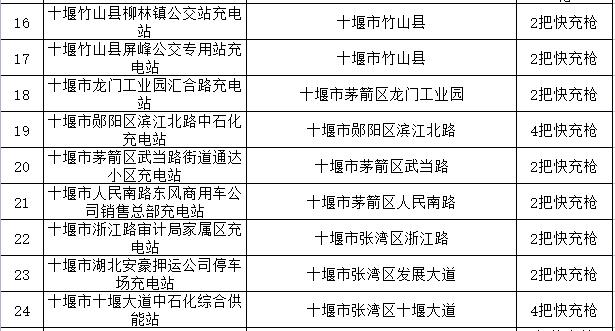

不仅是和昌花园小区、汉成国宾府小区,近段时间以来,国网十堰电动汽车公司先后建成投运了人民南路东风商用车公司销售总部充电站、浙江路大众4S店充电站、重庆路长安4S店充电站、十堰大道中石化综合供能站、市中级法院充电站、武当路街道通达小区充电站等24座充电站。

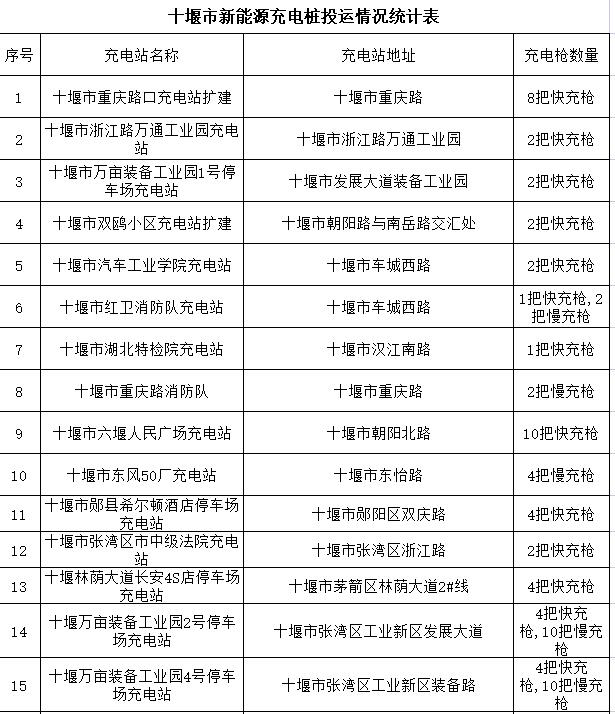

据了解,目前全市建有156座充电站,共有1430把充电枪,可以满足1430台车同时充电。
国网十堰供电公司
5年内将再建500座充电站 打造5分钟充电圈
记者从国网十堰供电公司了解到,在现有充电站建设的基础上,5年内将再建500座充电站,打造5分钟充电圈。

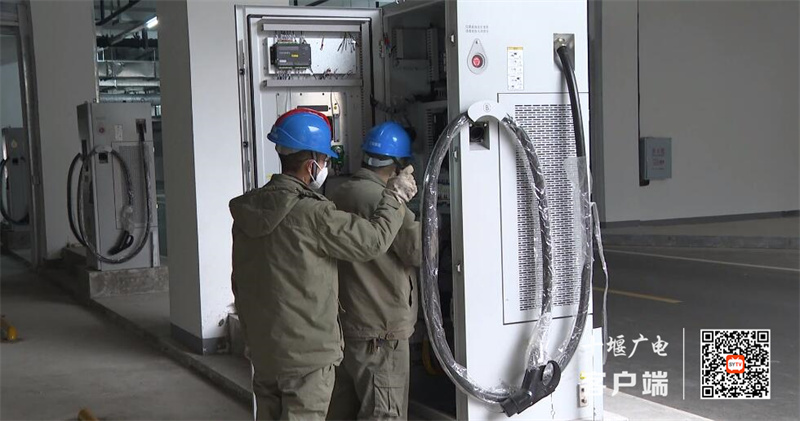

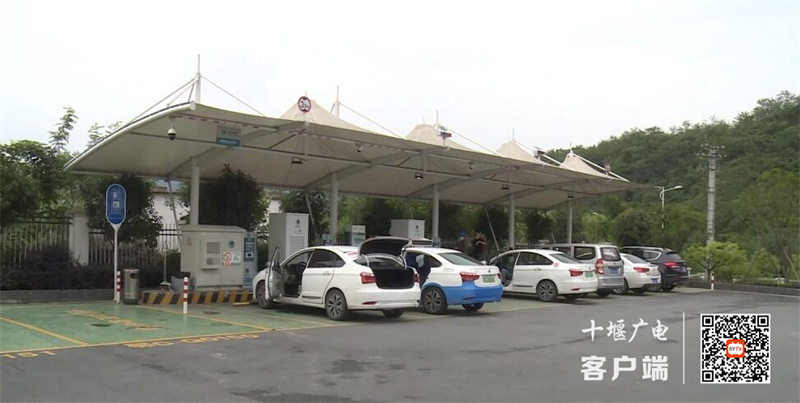

11日上午,在奥体中心充电站,国网十堰电动汽车公司的工程技术人员正在安装调试充电桩。奥体中心充电站共建有5台直流电充电桩,10把充电枪。预计本周日送电,可以满足各类新能源车充电需求。
据了解,2023年,国网十堰电动汽车公司将继续加大投资力度,计划新建70座充电站、1000把充电枪,满足1000台车辆充电需求。
国网十堰电动汽车公司副总经理谭银涛表示,根据市政府发布的《十堰市新能源汽车充换电基础设施建设运营管理暂行办法》相关规定,他们按照分类实施、就近充电的需求,编制8大充电应用场景设计,以“宜站则站、宜桩则桩”为建设原则,在企事业单位、党政机关、城市闲置地、酒店、居民小区、街道、绿化带等区域布局充换电设施,涵盖城区人民路、北京路、朝阳路等主要干道,设备类型包括直流快充、交流慢充,具体建设规模还可按照场地大小、客户需求适时调整。未来5年,国网十堰电动汽车公司将新建设500座充电站、8000把充电枪,可以同时满足8000辆新能源车的充电需求。
国网十堰电动汽车公司副总经理谭银涛表示,未来5年,他们会将充电桩数量累计建设到1万根,把原有的10分钟充电圈,缩短到5分钟的充电圈。
