十堰广电讯(全媒体记者 耿吉国 特约记者 车群)3月11日,记者从京能十堰热电公司了解到,百二河二期蒸汽母管迁改工程正式启动。

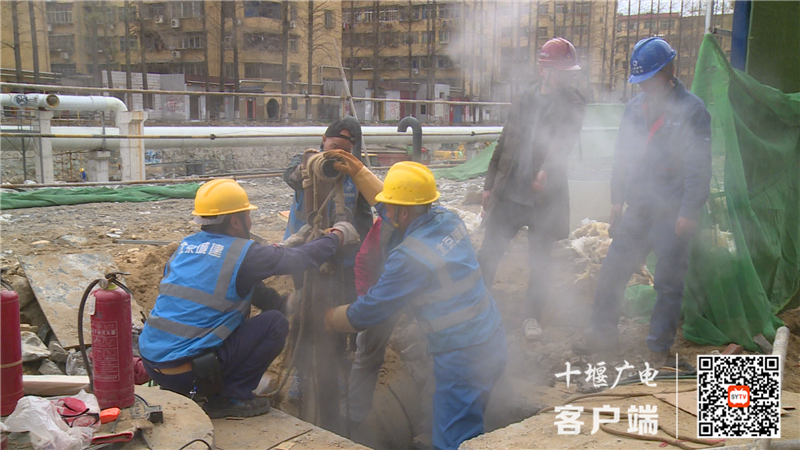

下午3点,在百二河东岸十堰市实验小学附近,京能十堰热电公司的工程技术人员正在吊装焊接蒸汽闸阀,通过蒸汽闸阀把百二河道中央的蒸汽母管线与东岸的管道进行联通,然后再进行二期西岸蒸汽管网整体施工。
百二河蒸汽母管二期迁改工程位于百二河河道的西岸,从六堰人商桥到十堰毛巾厂桥,全长4000多米,目前西岸的管网箱涵施工也在进行当中。
据了解,二期西岸蒸汽管涵预计6月交付,7月底,京能十堰热电有限公司完成所有蒸汽管道铺设工作。
京能十堰热电公司百二河蒸汽母管迁改工程指挥部指挥长许久平介绍,百二河蒸汽母管迁改二期工程全部建成调试完毕后,他们将拆除河道中央的蒸汽母管网,促进百二河生态修复工程建设。
